南津渡公司引水渠左岸坍塌抢修工程竣工
时间:
2019-04-16
作者:
欧阳志文、李斯毅
来源:
湖南省南津渡水力发电有限公司
浏览量:

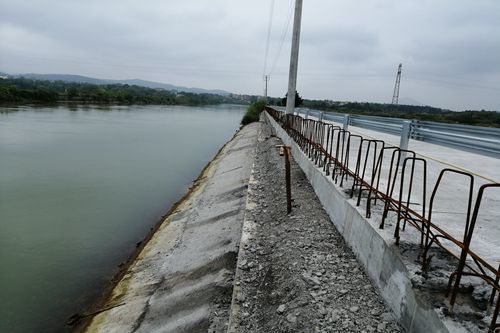

南津渡公司引水渠左岸渠堤塌陷抢险工程自1月15日开工以来,经过近3个月的施工,主体工程于4月1O日竣工,目前正在进行全线加装钢护栏和工程收尾工作,预计5月1日前养护期满后可恢复通车。
抢修工程分抢险和修复两个阶段。在项目抢险指挥部的周密部署下,春节前已加紧完成渠道过水面和道路临时通车的抢险施工,及时消除了险情;春节后进入公路修复施工。由于雨水多,晴天少,暴雨成灾,工程受极端天气影响很大,为了保证工期,项目部的同志加强施工管理,施工单位增加施工力量,奋天斗地,克服下雨和天冷等困难,终于按计划在潇水河主汛期前完成施工。抢险抢建施工期间,省公司安全部和生产部负责人,南津渡公司党委书记、总经理罗广林,副总经理王庚生等领导多次前往抢险抢建施工现场视察指导工作。

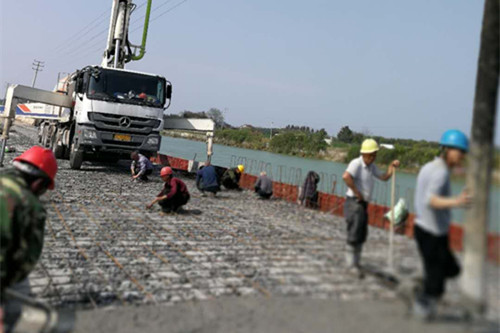

该段抢险施工共完成机械土方挖运5600立方米,旧路面及防撞墙、防渗面板砼拆除820立方米、回填土方4000立方米、回填路基泥结砂砾石1200立方米、浇筑路基稳定层砼500立方米、浇筑路面砼420立方米、浇筑防渗面板砼200立方米、浇筑挡墙砼250立方米、防撞墙130米,钢筋制安25吨,全线钢防护栏杆1730米。
