  根据省公司《关于做好2020年汛前准备工作的通知》〔2020〕29号要求,结合酒埠江公司实际,公司党委及时安排,扎实做好防汛准备工作,认真开展汛前安全大检查,确保今年安全度汛。
  一、健全机构,落实责任
  公司党委根据内设机构及人员的变化,及时调整了防汛工作领导小组,总经理谭宗根同志任组长,下发了湖南省酒埠江水力发电有限公司2020年水库防汛工作通知,建立了防汛值班制度和领导带班制度,组建了应急小分队,明确各部门职责及汛期值班纪律要求,做到了防汛工作事事、时时有人管,处处责任明确。
  二、高度重视,周密部署
  3月10日下午,公司召开防汛准备工作会议,公司领导及各部门负责同志参加了会议。在会上,副总经理陈岳松同志传达了省政府及省公司关于做好2020年防汛准备工作的文件要求和精神,并就如何做好2020年防汛准备工作做了具体的安排和部署。总经理谭宗根同志强调,防汛工作事关大局,要做到三个“务必”:一是站位务必要高,要深刻认识到防汛工作是民生工程,防汛无小事;二是目标务必要明确,要严格按照省公司提出的工作目标,切实做好防汛工作;三是落实务必要细,隐患排查、隐患整改、预案完善、责任压实、物资补充,所有工作都要列出清单,逐项完善。
  三、认真策划,自查自纠

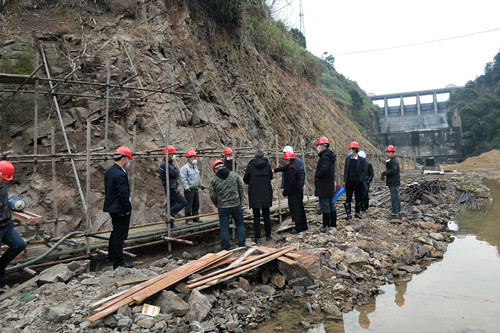

  3月11日上午,公司组织防汛安全大检查,总经理谭宗根同志亲自带队,公司班子成员、部门负责人及相关安全员参加,分两组对厂房排水系统、防汛应急电源、厂房四周山体滑坡防范措施、防汛物资储备、相关资料及台账、水工建筑物及在建工程现场进行了一次拉网式大检查,检查共发现隐患10项,及时下发了隐患整改通知单,要求限期整改。3月9日,水库工程管理部、安全环保部已经对雨量点设备进行了维护保养,对泄洪闸启闭系统和备用电源进行了检查。
  四、存在的主要问题及应对措施
  因受新冠肺炎疫情影响,复工复产一再推迟,溢洪道护坡施工进度严重滞后,根据目前复工进度,整个除险加固工程预计到4月20日才能全部完工。为进一步推进尾工建设进度,确保行洪安全,3月12日上午召开了项目建设推进专题会,务必抢在3月底完成125.2米以下的工程量,不影响下泄流量少于470立方米/秒(两扇闸全部开启)。
